Mẫu phiếu thông báo tạm dừng thẩm định báo cáo nghiên cứu khả thi đầu tư xây dựng?

Chuyên viên pháp lý: Đỗ Trần Quỳnh Trang
Tham vấn bởi Luật sư: Phạm Thanh Hữu
Nghị định 175 quy định mẫu phiếu thông báo tạm dừng thẩm định báo cáo nghiên cứu khả thi đầu tư xây dựng là mẫu nào?

Nội dung chính

    Cơ quan chuyên môn về xây dựng thẩm định Báo cáo nghiên cứu khả thi đầu tư xây dựng đối với các dự án nào?

    Căn cứ quy định tại khoản 1 Điều 58 Luật Xây dựng 2014 (được sửa đổi bởi khoản 15 Điều 1 Luật Xây dựng sửa đổi 2020), cơ quan chuyên môn về xây dựng thẩm định Báo cáo nghiên cứu khả thi đầu tư xây dựng đối với các dự án sau đây:

    - Dự án sử dụng vốn đầu tư công;

    - Dự án PPP;

    - Dự án đầu tư xây dựng có quy mô từ nhóm B trở lên hoặc có công trình ảnh hưởng lớn đến an toàn, lợi ích cộng đồng sử dụng vốn nhà nước ngoài đầu tư công;

    - Dự án đầu tư xây dựng có quy mô lớn hoặc có công trình ảnh hưởng lớn đến an toàn, lợi ích cộng đồng sử dụng vốn khác.

    Mẫu phiếu thông báo tạm dừng thẩm định báo cáo nghiên cứu khả thi đầu tư xây dựng? (hình từ internet)

    Mẫu phiếu thông báo tạm dừng thẩm định báo cáo nghiên cứu khả thi đầu tư xây dựng? (hình từ internet)

    Mẫu phiếu thông báo tạm dừng thẩm định báo cáo nghiên cứu khả thi đầu tư xây dựng

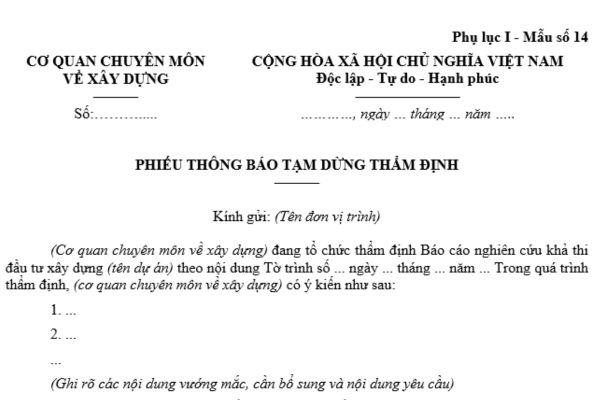

    Mẫu phiếu thông báo tạm dừng thẩm định báo cáo nghiên cứu khả thi đầu tư xây dựng là Mẫu số 14 Phụ lục I ban hành kèm theo Nghị định 175/2024/NĐ-CP

    Tải về Mẫu phiếu thông báo tạm dừng thẩm định báo cáo nghiên cứu khả thi.

    Trình tự thẩm định Báo cáo nghiên cứu khả thi đầu tư xây dựng? Cơ quan chuyên môn có quyền tạm dừng thẩm định bao nhiêu lần?

    Trình tự thẩm định Báo cáo nghiên cứu khả thi đầu tư xây dựng của cơ quan chuyên môn về xây dựng được quy định tại Điều 19 Nghị định 175/2024/NĐ-CP, cụ thể như sau:

    Trình tự thẩm định Báo cáo nghiên cứu khả thi đầu tư xây dựng của cơ quan chuyên môn về xây dựng
    1. Người đề nghị thẩm định nộp hồ sơ trình thẩm định đến cơ quan chuyên môn về xây dựng theo quy định về thực hiện thủ tục hành chính tại khoản 2 Điều 7 Nghị định này.
    2. Bộ phận tiếp nhận có trách nhiệm kiểm tra, tiếp nhận hoặc từ chối tiếp nhận hồ sơ theo quy định. Hồ sơ trình thẩm định bị từ chối tiếp nhận trong các trường hợp sau:
    a) Trình thẩm định không đúng với thẩm quyền của cơ quan chuyên môn về xây dựng hoặc người đề nghị thẩm định không đúng thẩm quyền theo quy định tại Nghị định này (nội dung xác định theo Tờ trình thẩm định);
    b) Không thuộc đối tượng phải thẩm định tại cơ quan chuyên môn về xây dựng theo quy định;
    c) Hồ sơ trình thẩm định không hợp lệ theo quy định tại Nghị định này;
    d) Bộ phận tiếp nhận phải có văn bản nêu rõ lý do từ chối tiếp nhận.
    3. Trong thời hạn 07 ngày sau khi tiếp nhận hồ sơ thẩm định, cơ quan chuyên môn về xây dựng có trách nhiệm:
    a) Xem xét, gửi một lần yêu cầu bổ sung hồ sơ trình thẩm định bằng văn bản đến người đề nghị thẩm định;
    b) Có văn bản từ chối tiếp nhận thẩm định trong trường hợp xác định nội dung trong hồ sơ thẩm định khác nội dung nêu tại Tờ trình thẩm định dẫn đến việc từ chối thẩm định quy định tại điểm a và b khoản 2 Điều này.
    4. Trong quá trình thẩm định, cơ quan chuyên môn về xây dựng có quyền tạm dừng thẩm định (không quá 01 lần) và có văn bản gửi người đề nghị thẩm định về các lỗi, sai sót về thông tin, số liệu trong nội dung hồ sơ dẫn đến không thể đưa ra kết luận thẩm định.
    5. Trong thời hạn 20 ngày kể từ ngày nhận được yêu cầu của cơ quan chuyên môn về xây dựng theo quy định tại điểm a khoản 3 và khoản 4 Điều này, nếu người đề nghị thẩm định không thực hiện việc bổ sung, khắc phục hồ sơ theo yêu cầu thì cơ quan chuyên môn về xây dựng dừng việc thẩm định. Người đề nghị thẩm định nhận lại hồ sơ trình thẩm định tại Bộ phận trả kết quả theo quy định về thực hiện thủ tục hành chính.
    6. Trong quá trình thẩm định, trường hợp cần thiết, cơ quan chuyên môn về xây dựng được yêu cầu người đề nghị thẩm định lựa chọn tổ chức, cá nhân có đủ điều kiện năng lực để thẩm tra các nội dung cần thiết phục vụ thẩm định, cụ thể như sau:
    a) Đối với các dự án thuộc phạm vi điều chỉnh của pháp luật về đấu thầu, việc lựa chọn tổ chức, cá nhân thẩm tra thiết kế xây dựng được thực hiện theo quy định của pháp luật về đấu thầu;
    b) Nội dung thẩm tra phục vụ thẩm định gồm: sự phù hợp của giải pháp thiết kế về bảo đảm an toàn xây dựng; sự tuân thủ quy chuẩn kỹ thuật và áp dụng tiêu chuẩn cho công trình; sự tuân thủ quy chuẩn, tiêu chuẩn kỹ thuật về đảm bảo an toàn phòng cháy, chữa cháy và các nội dung khác theo yêu cầu;
    c) Trường hợp cơ quan chuyên môn xây dựng yêu cầu thẩm tra thiết kế về phòng cháy chữa cháy, tổ chức thẩm tra phải có năng lực về thẩm tra thiết kế công trình, cá nhân thực hiện thẩm tra phải có năng lực về tư vấn thiết kế theo quy định của pháp luật về xây dựng hoặc pháp luật về phòng cháy chữa cháy;
    d) Các bản vẽ được thẩm tra phải được đóng dấu theo quy định tại Mẫu số 12 Phụ lục I Nghị định này.
    7. Việc đóng dấu hồ sơ thiết kế cơ sở và trả kết quả được thực hiện như sau:
    a) Cơ quan chuyên môn về xây dựng đóng dấu xác nhận các nội dung đã được thẩm định trên các bản vẽ có liên quan của 01 bộ hồ sơ bản vẽ thiết kế cơ sở. Mẫu dấu thẩm định theo quy định tại Mẫu số 12 Phụ lục I Nghị định này;
    b) Đối với hồ sơ trình thẩm định được kết luận đủ điều kiện trình tổng hợp, phê duyệt, cơ quan chuyên môn về xây dựng kiểm tra, đóng dấu xác nhận bản vẽ thiết kế cơ sở. Người đề nghị thẩm định nhận kết quả thẩm định gồm Thông báo kết quả thẩm định và hồ sơ bản vẽ đã được đóng dấu xác nhận thẩm định;
    c) Trường hợp hồ sơ trình thẩm định được kết luận chưa đủ điều kiện hoặc chỉ đủ điều kiện sau khi chỉnh sửa, hoàn thiện hồ sơ thiết kế cơ sở, Người đề nghị thẩm định nhận kết quả thẩm định gồm thông báo kết quả thẩm định và hồ sơ bản vẽ đã trình nộp (không đóng dấu thẩm định);
    d) Đối với trường hợp hồ sơ trình thẩm định được kết luận chỉ đủ điều kiện sau khi chỉnh sửa, hoàn thiện hồ sơ, người đề nghị thẩm định nộp văn bản đề nghị đóng dấu kèm hồ sơ thiết kế cơ sở đã chỉnh sửa, hoàn thiện đến Bộ phận tiếp nhận theo quy trình thực hiện thủ tục hành chính. Cơ quan chuyên môn về xây dựng kiểm tra, đóng dấu xác nhận bản vẽ đối với trường hợp đáp ứng yêu cầu nêu tại thông báo kết quả thẩm định.

    8. Việc lưu trữ hồ sơ thẩm định được quy định như sau:
    a) Khi kết thúc công tác thẩm định, cơ quan chuyên môn về xây dựng có trách nhiệm lưu trữ, bảo quản một số tài liệu gồm: Tờ trình thẩm định; hồ sơ pháp lý trình thẩm định; các kết luận của tổ chức, cá nhân tham gia thẩm định (nếu có); thông báo kết quả thẩm định; các bản chụp tài liệu đã đóng dấu thẩm định theo quy định tại điểm b khoản này;
    b) Các bản vẽ đã đóng dấu thẩm định được giao lại cho người đề nghị thẩm định; người đề nghị thẩm định có trách nhiệm lưu trữ theo quy định của pháp luật về lưu trữ và đáp ứng kịp thời yêu cầu của cơ quan chuyên môn về xây dựng khi cần xem xét hồ sơ lưu trữ này. Người đề nghị thẩm định có trách nhiệm nộp bản chụp (định dạng .pdf) bản vẽ thiết kế cơ sở đã đóng dấu thẩm định cho cơ quan chuyên môn về xây dựng trong thời hạn 05 ngày làm việc kể từ ngày nhận được hồ sơ đã đóng dấu thẩm định. Trường hợp không thực hiện được việc lưu trữ theo bản định dạng .pdf, cơ quan chuyên môn về xây dựng yêu cầu người đề nghị thẩm định nộp bổ sung 01 bộ bản vẽ để đóng dấu lưu trữ.

    Như vậy, nội dung trên là Trình tự thẩm định Báo cáo nghiên cứu khả thi đầu tư xây dựng của cơ quan chuyên môn.

    Đồng thời, trong quá trình thẩm định, cơ quan chuyên môn về xây dựng có quyền tạm dừng thẩm định không quá 01 lần và có văn bản gửi người đề nghị thẩm định về các lỗi, sai sót về thông tin, số liệu trong nội dung hồ sơ dẫn đến không thể đưa ra kết luận thẩm định.

    saved-content
