Cơ cấu sử dụng đất dự án Cụm công nghiệp Na Dương 2 tại Lạng Sơn
Mua bán nhà đất tại Lạng Sơn
Nội dung chính
Cơ cấu sử dụng đất dự án Cụm công nghiệp Na Dương 2 tại Lạng Sơn

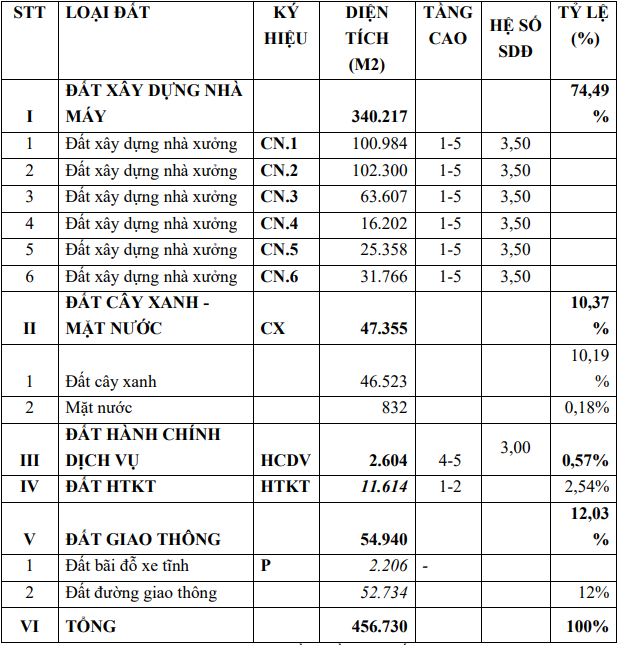

Căn cứ theo Bảng 1.3 Mục 1.2 Chương 1 Báo cáo đánh giá tác động môi trường của dự án Cụm công nghiệp Na Dương 2 tại Lạng Sơn (trang 75) có nêu cụ thể về cơ cấu sử dụng đất dự án như sau:
Cơ cấu sử dụng đất dự án Cụm công nghiệp Na Dương 2 tại Lạng Sơn (Hình từ Internet)
Vị trí địa lý thực hiện dự án Cụm công nghiệp Na Dương 2 tại Lạng Sơn
Căn cứ theo tiểu mục 1.1.3 Mục 1.1 Chương 1 Báo cáo đánh giá tác động môi trường của dự án Cụm công nghiệp Na Dương 2 tại Lạng Sơn (trang 46) có nêu cụ thể về vị trí địa lý thực hiện dự án như sau:
Dự án: “Cụm công nghiệp Na Dương 2” thuộc địa phận hành chính xã Đông Quan, huyện Lộc Bình, tỉnh Lạng Sơn. Diện tích thực hiện dự án khoảng 456.730m².
- Vị trí tiếp giáp của dự án:
+ Phía Đông tiếp giáp đất cây xanh CX01, CX02 và đất dịch vụ công cộng CC1, CC2 theo quy hoạch;
+ Phía Tây tiếp giáp đất Cụm công nghiệp Na Dương 3, đất dự trữ phát triển (DTPT-01) và đất Tái định cư (TĐC) theo quy hoạch;
+ Phía Nam tiếp giáp đất Cụm công nghiệp Na Dương 1 và Cụm Công nghiệp Na Dương 3 theo quy hoạch;
+ Phía Bắc tiếp giáp đất Cụm công nghiệp Na Dương 4 và đất Tái định cư (TĐC) theo quy hoạch.
Tọa độ các điểm giới hạn khu đất thực hiện dự án (theo hệ toạ độ VN2000, kinh tuyến trục 107015', múi chiếu 30), như sau:
Công trình, biện pháp giảm thiểu tác động do tiếng ồn, độ rung dự án Cụm công nghiệp Na Dương 2 tại Lạng Sơn
Căn cứ theo tiết 5.4.3 tiểu mục 5.4 Mục 5 Báo cáo đánh giá tác động môi trường của dự án Cụm công nghiệp Na Dương 2 tại Lạng Sơn (trang 39) có nêu cụ thể về các công trình, biện pháp giảm thiểu tác động do tiếng ồn, độ rung dự án như sau:
(*) Giai đoạn xây dựng
- Hạn chế vận hành đồng thời các thiết bị gây ồn: Bố trí thời gian và sắp xếp các hoạt động thi công hợp lý nhằm hạn chế việc diễn ra đồng thời các hoạt động gây ồn để giảm mức ồn tổng số.
- Thực hiện quy trình, quy phạm thi công: Việc thực hiện nghiêm túc các quy phạm thi công vào những thời điểm nhất định sẽ làm giảm đáng kể tiếng ồn trong thi công, cụ thể là chỉ vận hành các thiết bị được bảo dưỡng tốt ngay ngoài hiện trường; Bảo trì thiết bị trong suốt thời gian thi công; Tắt những máy móc hoạt động gián đoạn nếu thấy không cần thiết để giảm mức ồn tích luỹ ở mức thấp nhất.
- Giám sát ô nhiễm tiếng ồn trong thi công: Là một phần trong giám sát thi công. Công tác giám sát được thực hiện tại các khu vực nhạy cảm.
- Lựa chọn các thiết bị có tiếng ồn thấp, kiểm tra sự cân bằng của các máy móc thiết bị. Kiểm tra độ mòn chi tiết và cho dầu bôi trơn thường kỳ.
- Không sử dụng các thiết bị cũ, lạc hậu có khả năng gây ồn cao..
(*) Giai đoạn vận hành
- Mỗi doanh nghiệp hoạt động trong khu vực dự án phải có nội quy cho công nhân dừng tắt máy đối với các loại xe, phương tiện giao thông ra vào dự án;
- Chủ dự án hoàn thiện hạ tầng cho các doanh nghiệp thứ cấp vào đầu tư, bê tông toàn bộ tuyến đường nội bộ trong dự án giúp phương tiện đi lại thuận tiện đồng thời giảm thiểu bụi và khí thải phát sinh trong quá trình các phương tiện vận chuyển hoạt động;
- Đôn đốc các doanh nghiệp trong cụm công nghiệp định kỳ bảo dưỡng, bôi trơn máy móc;
- Tuyên truyền giáo dục ý thức cho công nhân viên có ý thức giữ gìn vệ sinh môi trường, giữ trật tự khi tan ca, nghỉ trưa;
- Trồng cây xanh theo quy hoạch một mặt có tác dụng điều hòa không khí và ngoài ra còn có tác dụng làm giảm sự lan truyền tiếng ồn ra môi trường xung quanh;
- Các doanh nghiệp hoạt động trong cụm công nghiệp phải có biện pháp giảm thiểu tiếng ồn độ rung phát sinh từ quá trình sản xuất kinh doanh của đơn vị mình;
- Biện pháp giảm thiểu tiếng ồn từ máy phát điện:
+ Máy phát điện dự phòng được thiết kế đồng bộ, gắn bộ phận tiêu âm tại bộ phận thải khí để hạn chế tiếng ồn do máy nổ phát ra.
+ Gắn thêm 1 lớp đệm cao su chống rung (cao su đặc) tại chân đế của máy phát điện.
- Biện pháp giảm thiểu tiếng ồn từ nhà nhà máy thổi khí và nhà bơm:
+ Thiết kế nhà chứa máy thổi khí trong phòng kín, cửa có sử dụng gioăng cách âm để dán các mép giúp giảm âm và cách âm ra bên ngoài hiệu quả hơn.
+ Lắp đặt đệm cao su chống rung tại các vị trí đặt bơm và máy thổi khí.
+ Định kỳ bảo hành, bảo trì, bảo dưỡng các thiết bị bơm, máy thổi khí theo quy định.
- Quy chuẩn, tiêu chuẩn áp dụng với tiếng ồn, độ rung: QCVN 26:2010/BTNMT Quy chuẩn kỹ thuật quốc gia về tiếng ồn. QCVN 27:2010/BTNMT – Quy chuẩn kỹ thuật quốc gia về rung.
