Thông tin Dự án Nhà máy điện gió Phong Liệu mở rộng tại Quảng Trị
Mua bán nhà đất tại Quảng Trị
Nội dung chính
Thông tin Dự án Nhà máy điện gió Phong Liệu mở rộng tại Quảng Trị
Tại Điều 1 Quyết định 2155/QĐ-UBND năm 2025, UBND tỉnh Quảng Trị đã chấp thuận chủ trương đầu tư dự án Nhà máy điện gió Phong Liệu mở rộng với các nội dung như sau:
1. Hình thức lựa chọn nhà đầu tư: Lựa chọn nhà đầu tư thông qua hình thức mời quan tâm, đấu thầu dự án có sử dụng đất theo quy định của pháp luật.
2. Tên dự án đầu tư: Nhà máy điện gió Phong Liệu mở rộng.
3. Địa điểm thực hiện dự án: tại các xã: Khe Sanh, Lao Bảo, Hướng Phùng, tỉnh Quảng Trị.
(Tọa độ vị trí cụ thể các tuabin được xác định trong các giai đoạn thực hiện sau bước chủ trương đầu tư, theo quyết định giao đất, cho thuê đất)

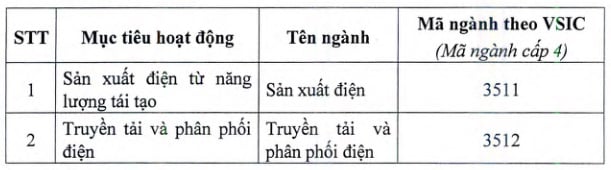

4. Mục tiêu đầu tư:

5. Quy mô dự án:
- Công suất thiết kế: Quy mô công suất của Nhà máy: Công suất phát điện 35MW, xây dựng 7 tuabin gió, công suất của mỗi tuabin gió dự kiến khoảng 5MW.
- Quy mô kiến trúc xây dựng dự kiến:
+ Các hạng mục của dự án gồm các trụ tuabin gió, các công trình đường nội bộ, nhà điều hành và các công trình phụ trợ khác.
+ Đường dây đấu nối:
- Xây dựng đường dây 35kv nối các tuabin vào ngăn lộ mở rộng tại TBA
220kV Hướng Tân
- Mở rộng 1 ngăn xuất tuyến 220kV tại trạm biến Áp 220kV Hướng Tân
- Diện tích đất sử dụng:
+ Diện tích đất sử dụng có thời hạn của dự án: 12,25 ha hoặc nhỏ hơn 0,35ha/MW (tổng diện tích của móng trụ tuabin gió, diện tích hành lang bảo vệ móng trụ tuabin gió, hành lang bảo vệ, diện tích xây dựng đường giao thông nội bộ, nhà quản lý vận hành, ...) thuộc đất trồng rừng sản xuất và đất trồng cây hàng năm khác, suất sử dụng đất phù hợp theo quy định tại Điều 12 Thông tư 02/2019/TT-BCT.
+ Diện tích chiếm đất tạm thời trong quá trình xây dựng khoảng 10,40 ha hoặc đảm bảo nhỏ hơn 0,3ha/MW (diện tích này gồm sân bãi tập kết thiết bị, mở rộng đường giao thông ...) sau khi nhà máy đi vào vận hành, nhà đầu tư có trách nhiệm hoàn trả lại phần diện tích này, suất sử dụng đất tạm thời cho 1MW là 0,3ha/MW, phù hợp theo Điều 12 Thông tư 02/2019/TT-BCT.
- Sản phẩm dịch vụ cung cấp: Năng lượng điện.
6. Tổng vốn đầu tư dự kiến: 1.400.000.000.000 đồng (Bằng chữ: Một nghìn, bốn trăm tỷ đồng chẵn) và tương đương 53.929.122 USD (Bằng chữ: Năm mươi ba triệu, chín trăm hai chín ngàn, một trăm hai hai đô la Mỹ).
7. Thời hạn hoạt động của dự án: 50 năm.
8. Tiến độ thực hiện dự án: Tiến độ thực hiện dự án dự kiến khoảng 32 tháng kể từ khi phê duyệt kết quả lựa chọn nhà đầu tư theo quy định của pháp luật về đấu thầu. Tiến độ dự kiến cụ thể như sau:
- Hoàn thành lựa chọn nhà đầu tư: Hoàn thành trong Quý IV/2025;
- Chuẩn bị đầu tư (báo cáo nghiên cứu khả thi, đánh giá tác động môi trường, hồ sơ thiết kế kỹ thuật..): Hoàn thành trong Quý III/2026 (dự kiến trong 9 tháng kể từ khi phê duyệt kết quả lựa chọn nhà đầu tư theo quy định pháp luật về đấu thầu);
- Giải phóng mặt bằng, giao đất, cho thuê đất: Quý IV/2026 (dự kiến trong 12 tháng kể từ khi phê duyệt kết quả lựa chọn nhà đầu tư theo quy định pháp luật về đấu thầu);
- Hoàn thành, đưa dự án đi vào hoạt động: Trong vòng 20 tháng kể từ ngày Quyết định giao đất, cho thuê đất.
9. Ưu đãi đầu tư: Dự án Nhà máy điện gió Phong Liệu mở rộng thuộc ngành nghề đặc biệt ưu đãi đầu tư theo quy định tại điểm 6, mục I, phần A, Phụ lục II và thực hiện tại các xã: Khe Sanh, Lao Bảo, Hướng Phùng, tỉnh Quảng Trị là địa bàn có điều kiện kinh tế - xã hội đặc biệt khó khăn theo quy định tại mục 25, phụ lục III ban hành kèm theo Nghị định 31/2021/NĐ-CP, sửa đổi tại Điều 1 Nghị định 239/2025/NĐ-CP; theo đó, dự án đầu tư được hưởng các chính sách ưu đãi, hỗ trợ đầu tư theo quy định hiện hành của Nhà nước.

Thông tin Dự án Nhà máy điện gió Phong Liệu mở rộng tại Quảng Trị (Hình từ Inetrnet)
Quyết định 2155/QĐ-UBND năm 2025 về chấp thuận chủ trương đầu tư dự án Nhà máy điện gió Phong Liệu mở rộng tại Quảng Trị khi nào có hiệu lực?
Theo Điều 3 Quyết định 2155/QĐ-UBND năm 2025 của UBND tỉnh Quảng Trị thì Quyết định 2155/QĐ-UBND về chấp thuận chủ trương đầu tư dự án Nhà máy điện gió Phong Liệu mở rộng tại Quảng Trị sẽ có hiệu lực từ ngày 23/10/2025.
