Thông tin dự án giải phóng mặt bằng xây dựng hệ thống đường giao thông và hạ tầng kỹ thuật ô đất ĐG-1 tại Hà Nội

Theo Báo cáo đánh giá tác động môi trường của dự án giải phóng mặt bằng xây dựng hệ thống đường giao thông và hạ tầng kỹ thuật ô đất ĐG-1 có nêu thông tin của dự án này.

Mua bán Đất tại Huyện Đông Anh

Xem thêm Mua bán Đất tại Huyện Đông Anh

Nội dung chính

    Thông tin dự án giải phóng mặt bằng xây dựng hệ thống đường giao thông và hạ tầng kỹ thuật ô đất ĐG-1 tại Hà Nội

    Vừa qua, Ban quản lý Dự án đầu tư - hạ tầng xã Phúc Thịnh có Báo cáo đánh giá tác động môi trường của dự án "Giải phóng mặt bằng, xây dựng hệ thống đường giao thông, hạ tầng kỹ thuật ô đất ĐG-1" tại xã Phúc Thịnh, thành phố Hà Nội.

    Căn cứ theo Mục 1.1 Chương 1 (trang 36) Báo cáo đánh giá tác động môi trường của dự án "Giải phóng mặt bằng, xây dựng hệ thống đường giao thông, hạ tầng kỹ thuật ô đất ĐG-1" một số thông tin dự án giải phóng mặt bằng xây dựng hệ thống đường giao thông và hạ tầng kỹ thuật ô đất ĐG-1 tại Hà Nội được nêu như sau:

    - Tên dự án: “Giải phóng mặt bằng, xây dựng hệ thống đường giao thông, hạ tầng kỹ thuật ô đất ĐG-1” (sau đây gọi là dự án).

    - Địa điểm thực hiện: Xã Nguyên Khê, huyện Đông Anh (nay là xã Phúc Thịnh, thành phố Hà Nội).

    - Chủ đầu tư: UBND xã Phúc Thịnh

    - Đại diện chủ đầu tư: Ban quản lý Dự án đầu tư - hạ tầng xã Phúc Thịnh.

    - Địa chỉ liên hệ: Thôn Cổ Dương, xã Phúc Thịnh, thành phố Hà Nội.

    - Quy mô dự án:

    Theo Quyết định 6722/QĐ-UBND ngày 12/05/2025 của Ủy ban nhân dân huyện Đông Anh về việc phê duyệt chủ trương đầu tư Dự án, quy mô của Dự án như sau: giải phóng mặt bằng, xây dựng hệ thống đường giao thông, hạ tầng kỹ thuật ô đất ĐG-1 với các hạng mục: San nền, đường giao thông, thoát nước mưa, thoát nước thải, cấp nước PCCC, cấp điện, bó ống kỹ thuật, khu cây xanh, mặt nước, hệ thống chiếu sáng,... với diện tích khu đất nghiên cứu khoảng 36,17 ha (Diện tích sử dụng đất sẽ được chuẩn xác trong quyết định phê duyệt dự án).

    - Tiến độ thực hiện:

    TTHạng mục công việcThời gian (tháng)
    1Giai đoạn chuẩn bị đầu tư
     Tổ chức bước chuẩn bị đầu tư, lựa chọn nhà thầu thi công, hoàn thiện các thủ tục pháp lý, hồ sơ liên quan đến dự án: thiết kế, thẩm định, phê duyệt dự ánTừ quý I/2025 - IV/2025
    2Giai đoạn chuẩn bịTừ Quý I/2026 - IV/2026
     Thu hồi đền bù đất đaiQuý I/2026 - II/2026
     Dọn dẹp chuẩn bị mặt bằng (Chặt cây, phát quang, lắp đặt các công trình phụ trợ…)Quý III/2026 - IV/2026
    3Giai đoạn thi côngTừ quý III/2026 - III/2029
     Đào đắp, San nềnQuý III/2026 - Quý I/2027
     Các hạng mục còn lại (giao thông, cấp thoát nước, cấp điện, cây xanh, thông tin liên lạc).Từ quý II/2027-II/2029
     Hoàn trả mặt bằng, kết thúc thi công.Quý III/2029

    - Tổng mức đầu tư của Dự án là: 764.697.000.000 đồng (Bằng chữ: Bảy trăm sáu tư tỷ, sáu trăm chín mươi bảy triệu đồng).

    - Vị trí địa lý của dự án:

    Dự án thuộc địa phận xã Phúc Thịnh, thành phố Hà Nội. Vị trí tiếp giáp của dự án:

    + Phía Bắc giáp sông Cà Lồ;

    + Phía Nam giáp tuyến đường cầu vượt qua đường Võ Nguyên Giáp;

    + Phía Đông giáp đường gom đại lộ Võ Nguyên giáp;

    + Phía Tây giáp đất nông nghiệp, khu dân cư thôn Sơn Du và thôn Đại Bằng.

    Thông tin dự án giải phóng mặt bằng xây dựng hệ thông đường giao thông và hạ tầng kỹ thuật ô đất ĐG-1 tại Hà Nội

    Thông tin dự án giải phóng mặt bằng xây dựng hệ thông đường giao thông và hạ tầng kỹ thuật ô đất ĐG-1 tại Hà Nội (Hình từ Internet)

    Tổ chức quản lý và thực hiện dự án giải phóng mặt bằng xây dựng hệ thống đường giao thông và hạ tầng kỹ thuật ô đất ĐG-1 tại Hà Nội

    Căn cứ theo tiểu mục 1.6.3 Mục 1.6 Chương 1 (trang 86) Báo cáo đánh giá tác động môi trường của dự án "Giải phóng mặt bằng, xây dựng hệ thống đường giao thông, hạ tầng kỹ thuật ô đất ĐG-1" việc tổ chức quản lý và thực hiện dự án giải phóng mặt bằng xây dựng hệ thống đường giao thông và hạ tầng kỹ thuật ô đất ĐG-1 tại Hà Nội như sau:

    (*) Tổ chức quản lý trong giai đoạn chuẩn bị, thi công xây dựng:

    Trách nhiệm của Chủ dự án đầu tư trong giai đoạn thi công:

    - Chủ dự án sẽ kí kết hợp đồng với nhà thầu thi công để thực hiện dự án. Trong hoạt động thi công sẽ có điều kiện nhà thầu phải đảm bảo công tác vệ sinh môi trường, an ninh trật tự trên địa bàn xã Phúc Thịnh, thành phố Hà Nội.

    - Phối hợp với các cơ quan chức năng thực hiện các giải pháp kỹ thuật phù hợp nhằm ngăn chặn và giảm thiểu các sự cố ngập lụt, sụt lún phát sinh do việc xây dựng Dự án; lập phương án và thực hiện các biện pháp phòng ngừa, ứng phó các sự cố môi trường khác phát sinh trong quá trình thực hiện Dự án; tuân thủ các yêu cầu về an toàn lao động, vệ sinh công nghiệp, phòng chống cháy, nổ trong quá trình thực hiện Dự án theo quy định của pháp luật hiện hành.

    - Thiết lập hệ thống cảnh báo nguy hiểm, cảnh báo giao thông trong khu vực thi công; thực hiện các biện pháp kỹ thuật và tổ chức thi công phù hợp nhằm giảm thiểu tác động tới các hoạt động giao thông của khu vực cũng như đời sống, sinh kế của dân cư xung quanh.

    - Thực hiện, áp dụng triệt để các biện pháp nhằm giảm thiểu những tác động tiêu cực, xử lý các nguồn thải phát sinh có khả năng gây ảnh hưởng đến đời sống nhân dân xung quanh khu vực Dự án trong quá trình thi công xây dựng và vận hành Dự án.

    Trong giai đoạn chuẩn bị và thi công xây dựng sẽ bố trí bộ phận chuyên trách môi trường bao gồm: 2 cán bộ môi trường chuyên ngành kỹ thuật môi trường, 6 công nhân vệ sinh môi trường trình độ lao động phổ thông tại mỗi công trường.

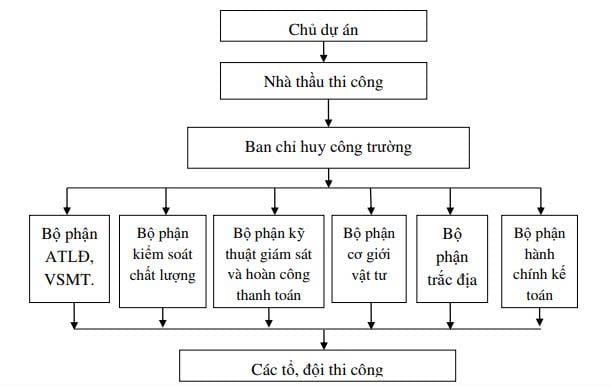

    Sơ đồ tổ chức quản lý và điều hành thi công tại công trường được thể hiện qua hình sau:





    (*) Phương án tổ chức thi công trên công trường:

    - Sống lượng công trường thi công: 01 công trường;

    - Số lượng công nhân: 40 người/công trường;

    + Bố trí 3 tổ thi công trên toàn tuyến.

    + Lực lượng bố trí tối đa trên công trường là 40 người, trong đó: 01 chỉ huy trưởng, 03 đốc công, 03 an toàn viên, 03 giám sát kỹ thuật, 30 lao động phổ thông.

    - Thời gian thi công: 8h/ngày.
