File word Mẫu tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở năm 2026

File word Mẫu tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở năm 2026? Hồ sơ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở gồm giấy tờ gì?

Nội dung chính

    File word Mẫu tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở năm 2026

    Căn cứ khoản 1 Điều 43 Nghị định 175/2024/NĐ-CP, chủ đầu tư tổ chức thẩm định hoặc cơ quan chuyên môn trực thuộc người quyết định đầu tư thẩm định (trong trường hợp người quyết định đầu tư tổ chức thẩm định) thiết kế xây dựng triển khai sau thiết kế cơ sở.

    Mẫu tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở áp dụng cho năm 2026 là Mẫu số 08 Phụ lục I ban hành kèm Nghị định 175/2024/NĐ-CP.

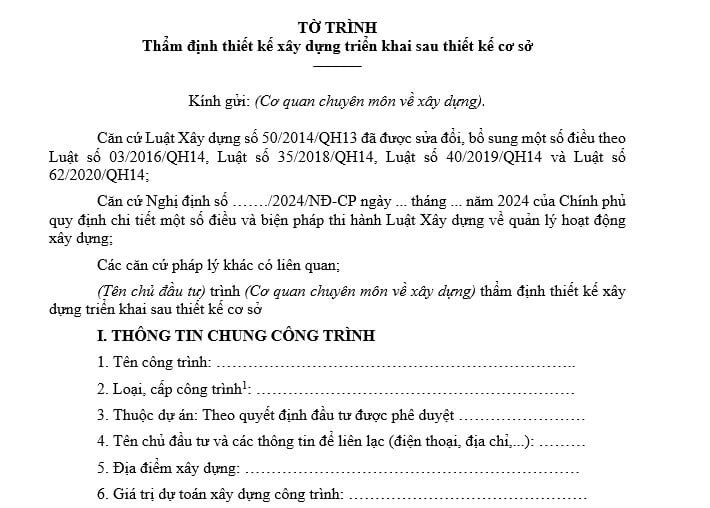

    Tải về Mẫu tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở năm 2026

    Tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở theo Nghị định 175

    File word Mẫu tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở năm 2026

    File word Mẫu tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở năm 2026 (Hình từ Internet)

    Hồ sơ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở gồm những giấy tờ gì?

    Căn cứ tại khoản 2 Điều 45 Nghị định 175/2024/NĐ-CP quy định về hồ sơ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở gồm những tài liệu:

    - Tờ trình thẩm định quy định tại Mẫu số 08 Phụ lục I Nghị định 175/2024/NĐ-CP;

    - Các văn bản pháp lý kèm theo, gồm: quyết định phê duyệt dự án đầu tư xây dựng kèm theo Báo cáo nghiên cứu khả thi đầu tư xây dựng được phê duyệt; văn bản thông báo kết quả thẩm định của cơ quan chuyên môn về xây dựng và hồ sơ bản vẽ thiết kế cơ sở được đóng dấu xác nhận kèm theo; Báo cáo kết quả thẩm tra thiết kế xây dựng của nhà thầu tư vấn thẩm tra được chủ đầu tư xác nhận (nếu có yêu cầu); văn bản thẩm duyệt thiết kế về phòng cháy và chữa cháy (nếu có yêu cầu theo quy định của pháp luật về phòng cháy và chữa cháy) và các văn bản khác có liên quan.

    Thủ tục về phòng cháy và chữa cháy được thực hiện theo nguyên tắc đồng thời, không yêu cầu bắt buộc xuất trình tại thời điểm trình hồ sơ thẩm định, song phải có kết quả gửi cơ quan chuyên môn về xây dựng trước thời hạn thông báo kết quả thẩm định 05 ngày;

    - Hồ sơ khảo sát xây dựng được chủ đầu tư phê duyệt; hồ sơ thiết kế xây dựng của bước thiết kế xây dựng trình thẩm định;

    - Mã số chứng chỉ năng lực hoạt động xây dựng của nhà thầu khảo sát, nhà thầu lập thiết kế xây dựng, nhà thầu thẩm tra; mã số chứng chỉ hành nghề hoạt động xây dựng của các chức danh chủ nhiệm khảo sát xây dựng; chủ nhiệm, chủ trì các bộ môn thiết kế; chủ nhiệm, chủ trì thẩm tra; Giấy phép hoạt động xây dựng của nhà thầu nước ngoài (nếu có);

    - Đối với các công trình sử dụng vốn đầu tư công, vốn nhà nước ngoài đầu tư công, ngoài các nội dung quy định tại điểm a, điểm b, điểm c và điểm d khoản 2 Điều 45 Nghị định 175/2024/NĐ-CP, hồ sơ trình thẩm định phải có dự toán xây dựng; các thông tin, số liệu có liên quan về giá, định mức, báo giá, kết quả thẩm định giá (nếu có) để xác định dự toán xây dựng;

    - Đối với công trình có vi phạm hành chính về xây dựng đã bị xử phạt và biện pháp khắc phục hậu quả có yêu cầu thực hiện thẩm định, thẩm định điều chỉnh, cấp giấy phép xây dựng hoặc điều chỉnh giấy phép xây dựng, hồ sơ trình thẩm định còn phải có các nội dung: Báo cáo của chủ đầu tư về quá trình thực hiện dự án, tình hình thực tế thi công các công trình xây dựng của dự án đến thời điểm trình thẩm định; biên bản, quyết định xử phạt vi phạm hành chính của cấp có thẩm quyền; Báo cáo kiểm định của tổ chức kiểm định xây dựng đánh giá về khả năng chịu lực của phần công trình đã thi công xây dựng;

    - Đối với công trình sửa chữa cải tạo, hồ sơ trình thẩm định còn phải có các nội dung: Hồ sơ khảo sát hiện trạng, Báo cáo kiểm định của tổ chức kiểm định xây dựng đánh giá về khả năng chịu lực của công trình.

    Thời hạn thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở được quy định như nào?

    Căn cứ tại khoản 9 Điều 47 Nghị định 175/2024/NĐ-CP quy định về trình tự thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở tại cơ quan chuyên môn về xây dựng như sau:

    Điều 47. Trình tự thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở tại cơ quan chuyên môn về xây dựng
    [...]
    8. Việc lưu trữ hồ sơ thẩm định tại cơ quan chuyên môn về xây dựng được thực hiện theo quy định tại khoản 8 Điều 19 Nghị định này.
    9. Thời hạn thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở của cơ quan chuyên môn về xây dựng tính từ ngày nhận đủ hồ sơ hợp lệ như sau:
    a) Không quá 40 ngày đối với công trình cấp đặc biệt, cấp I;
    b) Không quá 30 ngày đối với công trình cấp II và cấp III;
    c) Không quá 20 ngày đối với công trình còn lại.

    Như vậy, thời hạn thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở của cơ quan chuyên môn về xây dựng tính từ ngày nhận đủ hồ sơ hợp lệ như sau:

    - Không quá 40 ngày đối với công trình cấp đặc biệt, cấp I;

    - Không quá 30 ngày đối với công trình cấp II và cấp III;

    - Không quá 20 ngày đối với công trình còn lại.

    Trên đây là nội dung cho "File word Mẫu tờ trình thẩm định thiết kế xây dựng triển khai sau thiết kế cơ sở năm 2026"

    Chuyên viên pháp lý Nguyễn Ngọc Thùy Dương
