Bản đồ hướng tuyến đường D3 nối đường N2 đến đường song hành Vành đai 5 Ninh Bình
Mua bán Đất tại Ninh Bình
Nội dung chính
Bản đồ hướng tuyến đường D3 nối đường N2 đến đường song hành Vành đai 5 Ninh Bình
Tại báo cáo tham vấn đánh giá tác động môi trường của Dự án đầu tư xây dựng tuyến đường D3 đoạn từ nút giao kết nối với tuyến đường N2 theo quy hoạch đến đường song hành vành đai 5 thuộc quy hoạch chung đô thị Kim Bảng, tỉnh Hà Nam có nêu như sau:
Tên dự án: Dự án đầu tư xây dựng công trình, Dự án đầu tư xây dựng tuyến đường D3 đoạn từ nút giao kết nối với tuyến đường N2 theo quy hoạch đến đường song hành vành đai 5 thuộc quy hoạch chung đô thị Kim Bảng.
Địa điểm thực hiện Dự án qua địa bàn các phường: Lê Hồ, Kim Bảng, Kim Thanh, tỉnh Ninh Bình.
Cơ quan quyết định đầu tư: UBND tỉnh Hà Nam (nay là tỉnh Ninh Bình).
Chủ dự án: Ban Quản lý dự án đầu tư xây dựng Hà Nam.
Tổng mức đầu tư dự án: 693,44 tỷ đồng.
Cơ cấu nguồn vốn: Ngân sách tỉnh.
Hướng tuyến được xác định trên cơ sở tuân thủ theo quy hoạch chung đô thị Kim Bảng đến năm 2030 tầm nhìn đến năm 2050, tỷ lệ 1/10.000; Quy hoạch phân khu tỷ lệ 1/2000 khu đô thị trung tâm (PK1) thuộc Quy hoạch chung đô thị Kim Bảng; Quy hoạch phân khu tỷ lệ 1/2000 khu đô thị, dịch vụ, thương mại (PK2) thuộc Quy hoạch chung đô thị Kim Bảng; Quy hoạch phân khu tỷ lệ 1/2000 khu công nghiệp, đô thị, dịch vụ phía Bắc (PK3) thuộc Quy hoạch chung đô thị Kim Bảng.
Điểm đầu dự án Km0+000: nối tiếp với đoạn đã được đầu tư (đang được thi công) tại nút giao kết nối với đường N2 thuộc phường Đại Cương, thị xã Kim Bảng.
Từ điểm đầu dự án, tuyến đi theo hướng từ Bắc xuống Nam tuân thủ theo quy hoạch tại vị trí Km2+700 cắt qua đậy nhà lớp học thuộc trường tiểu học xã Đồng Hóa; đến vị trí Km2+778 giao cắt với ĐT.498; vị trí Km3+517.48 giao cắt với tuyến đường trục T3 tại cầu Đen; điểm cuối tuyến Km5+044,83 giao cắt với đường song hành trái – Vành đai 5 thuộc phường Quế, thị xã Kim Bảng, tỉnh Hà Nam.

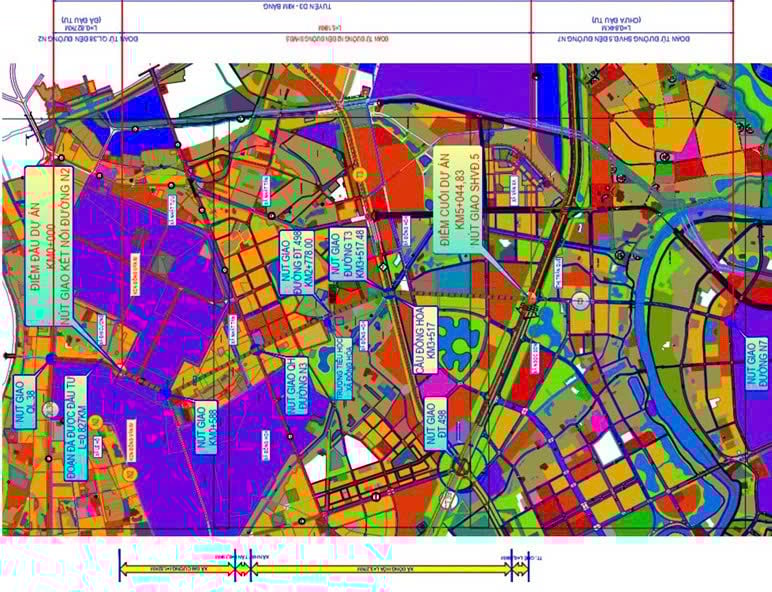

Dưới đây là bản đồ hướng tuyến đường D3 nối đường N2 đến đường song hành Vành đai 5 Ninh Bình

(*) Trên đây là bản đồ hướng tuyến đường D3 nối đường N2 đến đường song hành Vành đai 5 Ninh Bình hình từ báo cáo tham vấn đánh giá tác động môi trường của Dự án

Bản đồ hướng tuyến đường D3 nối đường N2 đến đường song hành Vành đai 5 Ninh Bình (Hình từ Internet)
Tổng quan về quy hoạch Vành đai 5 Ninh Bình
Tên công trình | Đường vành đai 5 Ninh Bình (đoạn Hà Nam cũ) |
Vị trí | qua 36 quận, huyện, tỉnh thành phố trực thuộc 8 tỉnh. |
Chiều dài | Khoảng 331,5km |
Vốn đầu tư | khoảng 85.561 tỷ đồng |
Thiết kế | 4 ÷ 6 làn xe |
Độ rộng nền đường | 25,5 – 33,0 m |
Tuyến đường Vành đai 5 tỉnh Hà Nam cũ có chiều dài khoảng 35,4 km, đi qua địa bàn thành phố Phủ Lý cùng các huyện Kim Bảng, Duy Tiên, Bình Lục và Lý Nhân.
Hướng tuyến bắt đầu từ vị trí vượt sông Đáy, chạy song song với Quốc lộ 21B trước khi hòa vào đoạn tuyến từ khu vực chợ Dầu đến Ba Đa.
Tuyến tiếp tục giao cắt với đường cao tốc Cầu Giẽ Ninh Bình, sau đó liên thông với nút giao giữa cao tốc Hà Nội Hải Phòng và cao tốc Cầu Giẽ Ninh Bình. Từ đây, tuyến vượt sông Hồng để kết nối sang địa phận tỉnh Thái Bình.
Quy trình cấp giấy phép thi công công trình đường bộ được quy định như thế nào từ ngày 1/1/2025?
Tại Điều 5 Thông tư 41/2024/TT-BGTVT quy định về Quy trình cấp giấy phép thi công công trình đường bộ được quy định như thế nào từ ngày 1/1/2025 như sau:
- Chủ đầu tư dự án xây dựng công trình trên đường bộ đang khai thác gửi 01 bộ hồ sơ đề nghị cấp giấy phép thi công công trình trên đường bộ đang khai thác theo hình thức trực tiếp hoặc gửi gián tiếp (qua hệ thống bưu điện hoặc qua cổng dịch vụ công trực tuyến) đến cơ quan có thẩm quyền. Hồ sơ đề nghị bao gồm:
+ Đơn đề nghị theo quy định
+ Hồ sơ tài liệu phục vụ cấp giấy phép
- Cơ quan có thẩm quyền cấp giấy phép thi công công trình trên đường bộ đang khai thác: Khu Quản lý đường bộ, Sở Giao thông vận tải, Uỷ ban nhân dân cấp huyện, Uỷ ban nhân dân cấp xã cấp giấy phép thi công công trình trên đường bộ đang khai thác thuộc phạm vi quản lý.
- Cơ quan có thẩm quyền thực hiện tiếp nhận, kiểm tra hồ sơ và xử lý như sau:
+ Đối với hồ sơ nộp trực tiếp, cơ quan có thẩm quyền thực hiện kiểm tra thành phần hồ sơ, nếu đủ thì tiếp nhận và viết phiếu hẹn trả kết quả, nếu không đủ thì hướng dẫn chủ đầu tư hoàn thiện hồ sơ theo quy định
+ Đối với hồ sơ nộp gián tiếp, trong thời hạn 02 ngày làm việc kể từ ngày nhận được hồ sơ, cơ quan có thẩm quyền kiểm tra thành phần hồ sơ, nếu đủ thì tiếp nhận, nếu không đủ, có văn bản thông báo đến tổ chức, cá nhân để bổ sung, hoàn thiện
+ Trong thời hạn 07 ngày làm việc kể từ khi nhận đủ hồ sơ theo quy định, cơ quan có thẩm quyền tiến hành xem xét hồ sơ, nếu đủ điều kiện thì cấp giấy phép thi công theo quy định tại mẫu số 02 Phụ lục II ban hành kèm theo Thông tư 41/2024/TT-BGTVT, trường hợp không cấp phép thì phải có văn bản trả lời và nêu rõ lý do.
- Giấy phép thi công có thời hạn 24 tháng, hết thời hạn nêu trên mà chưa hoàn thành thi công công trình trên đường bộ đang khai thác thì phải thực hiện lại từ đầu thủ tục cấp phép thi công công trình trên đường bộ đang khai thác.
