Tiến độ thực hiện dự án Khu đô thị Mới Cam Lâm (Khu 1)

Báo cáo đánh giá tác động môi trường Dự án Khu đô thị Mới Cam Lâm (Khu 1) có nêu về tiến độ thực hiện Dự án Khu đô thị Mới Cam Lâm (Khu 1).

Mua bán nhà đất trên toàn quốc

Xem thêm Mua bán nhà đất trên toàn quốc

Nội dung chính

    Tiến độ thực hiện dự án Khu đô thị Mới Cam Lâm (Khu 1)

    Tại tiểu mục 1.6.1 mục 1.6 Chương I (Trang 52) Báo cáo đánh giá tác động môi trường Dự án Khu 1 - Khu đô thị Mới Cam Lâm có nêu về tiến độ thực hiện Dự án khu 1 - Khu đô thị mới Cam Lâm tỉnh Khánh Hòa theo bảng sau sau:

    Tổng thời gian xây dựng dự án Khu đô thị Mới Cam Lâm (Khu 1) tỉnh Khánh Hòa dự kiến trong 60 tháng kể từ ngày Chủ đầu tư được bàn giao đất sạch, từ quý III năm 2025 đến hết năm 2030.

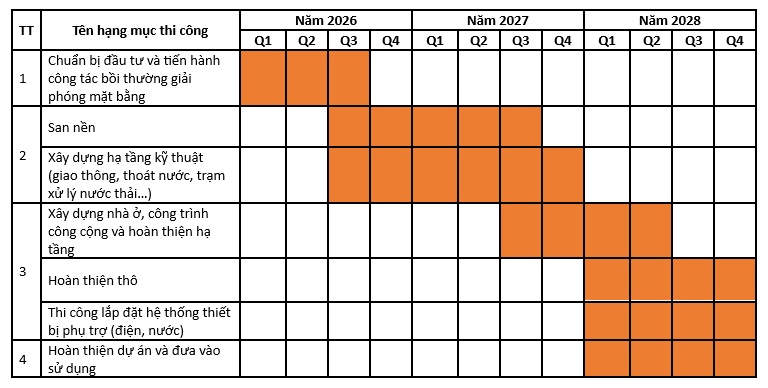

    Chi tiết tiến độ thực hiện dự án Khu đô thị Mới Cam Lâm (Khu 1):

    Dự án khu 1 - Khu đô thị mới Cam Lâm tỉnh Khánh Hòa khi nào hoàn thành?



    Nguồn vốn đầu tư của Dự án Khu đô thị Mới Cam Lâm

    + Nguồn vốn phục vụ cho việc đầu tư xây dựng, được huy động từ nhiều nguồn khác nhau, đảm bảo tính cân đối so với nhu cầu sử dụng của từng giai đoạn và tính hiệu quả của từng hình thức huy động. Các nguồn vốn được huy động bao gồm: Vốn điều lệ ban đầu, vốn tín dụng ngân hàng, vốn đầu tư bổ sung của chủ sở hữu, tiền mua nhà trả trước của các đối tác và nguồn vốn từ lợi nhuận, khấu hao trích lại hàng năm.

    + Tại thời điểm thực hiện đầu tư, chủ đầu tư sẽ huy động 100% vốn để thực hiện dự án từ các tổ chức tín dụng có uy tín. Vốn huy động sẽ được đảm bảo tối ưu về lãi suất, thời hạn vay, độ tin cậy của nguồn cấp vốn và đúng tiến độ cấp vốn theo yêu cầu của dự án.

    + Vốn của Chủ đầu tư: 80 tỷ đồng;

    + Vốn huy động: 314,609 tỷ đồng.

    >> Xem chi tiết: Báo cáo đánh giá tác động môi trường Dự án Khu 1 - Khu đô thị Mới Cam Lâm

    Tiến độ thực hiện dự án Khu đô thị Mới Cam Lâm (Khu 1)

    Tiến độ thực hiện dự án Khu đô thị Mới Cam Lâm (Khu 1) (Hình từ Internet)

    Tổ chức quản lý và thực hiện Dự án Khu đô thị Mới Cam Lâm (Khu 1)

    Căn cứ theo tiểu mục 1.6.2 (Trang 53) Báo cáo đánh giá tác động môi trường Dự án Khu 1 - Khu đô thị Mới Cam Lâm việc tổ chức quản lý và thực hiện Dự án Khu 1 – Khu đô thị Mới Cam Lâm như sau:

    * Trong giai đoạn thi công xây dựng

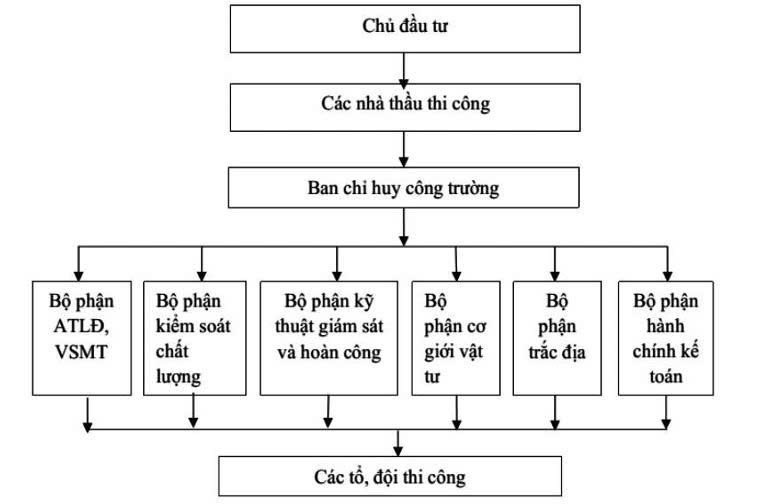

    Tổ chức quản lý dự án trong giai đoạn thi công xây dựng như sau:

    Trong giai đoạn này, Chủ Dự án sẽ thành lập Ban quản lý dự án để lựa chọn nhà thầu thi công, kiểm tra và giám sát các hoạt động thi công xây dựng.

    Trong giai đoạn chuẩn bị và thi công xây dựng sẽ bố trí bộ phận chuyên trách môi trường bao gồm: 1 cán bộ môi trường trình độ Đại học chuyên ngành kỹ thuật môi trường, 3 công nhân vệ sinh môi trường trình độ lao động phổ thông.

    Chủ dự án sẽ trực tiếp quản lý dự án trong giai đoạn thi công. Đối với các hợp đồng với các nhà thầu thi công sẽ có điều kiện nhà thầu phải đảm bảo công tác vệ sinh môi trường, an ninh trật tự trên địa bàn xã Cam Lâm và phường Bắc Cam Ranh.

    * Phương án quản lý vận hành dự án trong giai đoạn hoạt động

    Chủ đầu tư có trách nhiệm:

    - Phải vận hành thường xuyên Hệ thống thu gom, xử lý nước thải tập trung theo đúng quy trình công nghệ, đảm bảo nước thải được xử lý đạt quy chuẩn kỹ thuật môi trường trước khi thải ra nguồn tiếp nhận.

    - Trong quá trình vận hành hệ thống thu gom, xử lý nước thải tập trung phải có nhật ký vận hành ghi chép đầy đủ các nội dung: lưu lượng, các thông số đặc trưng của nước thải đầu vào và đầu ra; lượng điện tiêu thụ; loại và lượng hóa chất sử dụng, bùn thải phát sinh. Nhật ký vận hành viết bằng tiếng Việt và lưu giữ tối thiểu 02 năm.

    - Định kỳ duy tu, bảo dưỡng, bảo đảm luôn vận hành bình thường Hệ thống thu gom, xử lý nước thải tập trung. Không pha loãng nước thải trước điểm xả thải quy định.

    - Bùn của hệ thống thu gom, xử lý nước thải tập trung, hệ thống thoát nước mưa của dự án phải thu gom, vận chuyển và xử lý theo quy định của pháp luật về quản lý bùn thải.
