Tiến độ xây dựng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam tại Bắc Ninh

Ngày 31/7/2025, UBND tỉnh Bắc Ninh ban hành Quyết định 77/QĐ-UBND về tiến độ xây dựng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam tại Bắc Ninh.

Mua bán Nhà riêng tại Bắc Ninh

Xem thêm Mua bán Nhà riêng tại Bắc Ninh

Nội dung chính

    Tiến độ xây dựng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam tại Bắc Ninh

    Ngày 31/7/2025, UBND tỉnh Bắc Ninh ban hành Quyết định 77/QĐ-UBND về chấp thuận điều chỉnh chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án Đầu tư cơ sở hạ tầng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam.

    UBND tỉnh Bắc Ninh chấp thuận điều chỉnh chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án “Đầu tư cơ sở hạ tầng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam” của nhà đầu tư Wenzhou Hendy Mechanism and Plastics Co., Ltd (tổ chức kinh tế thực hiện dự án là Công ty TNHH Khải Hồng Việt Nam) đã được UBND tỉnh Bắc Giang chấp thuận tại Quyết định chủ trương đầu tư số 38/QĐ-UBND ngày 19/01/2017, điều chỉnh tại Quyết định điều chỉnh chủ trương đầu tư số 1017/QĐ-UBND ngày 10/11/2020 và Quyết định chấp thuận điều chỉnh chủ trương đầu tư đồng thời chấp thuận nhà đầu tư số 1190/QĐ-UBND ngày 24/11/2022.

    Các nội dung khác: Giữ nguyên theo Quyết định chủ trương đầu tư 38/QĐ-UBND ngày 19/01/2017, Quyết định điều chỉnh chủ trương đầu tư số 1017/QĐ-UBND ngày 10/11/2020 và Quyết định chấp thuận điều chỉnh chủ trương đầu tư đồng thời chấp thuận nhà đầu tư số 1190/QĐ-UBND ngày 24/11/2022 của UBND tỉnh Bắc Giang.

    Theo đó, nội dung về tiến độ xây dựng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam tại Bắc Ninh sau khi được điều chỉnh như sau:

    Nội dung Tiến độ thực hiện dự án quy định tại khoản 4 Mục II Điều 1 Quyết định chấp thuận điều chỉnh chủ trương đầu tư đồng thời chấp thuận nhà đầu tư số 1190/QĐ-UBND ngày 24/11/2022 của UBND tỉnh Bắc Giang nay được điều chỉnh như sau:

    Tiến độ thực hiện dự án:

     (1) Giai đoạn 1 (thực hiện trên phần diện tích 224.496,1 m2):

    * Tiến độ góp vốn và tiến độ dự kiến huy động các nguồn vốn:

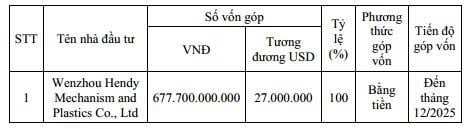

    - Vốn góp:

    - Vốn huy động: Đã huy động 276.100.000.000 đồng, tương đương 11.000.000 USD.

    * Tiến độ thực hiện mục tiêu hoạt động chủ yếu của dự án:

    - Hoàn thành các thủ tục pháp lý liên quan, thi công xây dựng các hạng mục kỹ thuật của dự án, lắp đặt trạm xử lý nước thải và các hạng mục khác theo tổng mặt bằng và quy hoạch chi tiết xây dựng với tổng diện tích 224.496,1 m2: Đến tháng 12/2025;

    - Thu hút nhà đầu tư thứ cấp: Tháng 01/2026.

    (2) Giai đoạn 2 (thực hiện trên phần diện tích 187.101,9 m2):

    * Tiến độ góp vốn và tiến độ dự kiến huy động các nguồn vốn:

    - Vốn góp:

    - Vốn huy động: Không.

    * Tiến độ thực hiện mục tiêu hoạt động chủ yếu của dự án:

    - Hoàn thành các thủ tục pháp lý liên quan, thi công xây dựng các hạng mục kỹ thuật của dự án, lắp đặt trạm xử lý nước thải và các hạng mục khác theo tổng mặt bằng và quy hoạch chi tiết xây dựng với tổng diện tích 187.101,9 m2: Đến tháng 06/2026;

    - Thu hút nhà đầu tư thứ cấp: Tháng 7/2026.

    (3) Giai đoạn 3 (thực hiện trên phần diện tích 252.902,2 m2):

    * Tiến độ góp vốn và tiến độ dự kiến huy động các nguồn vốn:

    - Vốn góp:

    - Vốn huy động: Không.

    * Tiến độ thực hiện mục tiêu hoạt động chủ yếu của dự án:

    - Hoàn thành các thủ tục pháp lý liên quan, thi công xây dựng các hạng mục kỹ thuật của dự án, lắp đặt trạm xử lý nước thải và các hạng mục khác theo tổng mặt bằng và quy hoạch chi tiết xây dựng với tổng diện tích 252.902,2m2: Đến tháng 12/2026;

    - Thu hút nhà đầu tư thứ cấp: Tháng 01/2027.

    Trên đây là thông tin về Tiến độ xây dựng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam tại Bắc Ninh

    Tiến độ xây dựng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam tại Bắc Ninh

    Tiến độ xây dựng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam tại Bắc Ninh (Hình từ Internet)

    Dự án đầu tư hạ tầng cụm công nghiệp Lan Sơn và nhà máy nhựa Khải Hồng Việt Nam tại Bắc Ninh có vốn đầu tư là bao nhiêu?

    Căn cứ tại khoản 4 Điều 1 Quyết định 77/QĐ-UBND 2025 thì nội dung tổng vốn đầu tư quy định tại khoản 3 Mục II Điều 1 Quyết định chấp thuận điều chỉnh chủ trương đầu tư đồng thời chấp thuận nhà đầu tư số 1190/QĐ-UBND ngày 24/11/2022 của UBND tỉnh Bắc Giang được điều chỉnh như sau:

    Tổng vốn đầu tư: 1.194.760.000.000 đồng (Bằng chữ: Một nghìn một trăm chín mươi tư tỷ, bảy trăm sáu mươi triệu đồng), tương đương 47.600.000 USD (Bằng chữ: Bốn mươi bảy triệu, sáu trăm nghìn đô la Mỹ), trong đó:

    - Vốn góp để thực hiện dự án: 918.660.000.000 đồng (Bằng chữ: Chín trăm mười tám tỷ, sáu trăm sáu mươi triệu đồng), tương đương 36.600.000 USD (Bằng chữ: Ba mươi sáu triệu, sáu trăm nghìn đô la Mỹ).

    - Vốn huy động: 276.100.000.000 đồng (Bằng chữ: Hai trăm bảy mươi sáu tỷ, một trăm triệu đồng), tương đương 11.000.000 USD (Bằng chữ: Mười một triệu đô la Mỹ).
