Tiến độ xây dựng Dự án Thủy điện Cốc Rế 2 (Tuyên Quang)

Theo Báo cáo đánh giá tác động môi trường của Công ty Cổ phần Thuỷ điện Cốc Rế thì tiến độ xây dựng Dự án Thủy điện Cốc Rế 2 như thế nào?

Mua bán nhà đất tại Tuyên Quang

Xem thêm Mua bán nhà đất tại Tuyên Quang

Nội dung chính



    Tiến độ xây dựng Dự án Thủy điện Cốc Rế 2 (Tuyên Quang)

    Theo khoản 1.6.1 Mục 1.6 Chương 1 Báo cáo đánh giá tác động môi trường Dự án Thủy điện Cốc Rế 2 (trang 94) thì tiến độ xây dựng Dự án Thủy điện Cốc Rế 2 như sau:

    - Lập Báo cáo nghiên cứu khả thi và phê duyệt Báo cáo nghiên cứu khả thi: Tháng 10/2024.

    - Lập Thiết kế bản vẽ thi công và phê duyệt Thiết kế bản vẽ thi công: Tháng 01/2025.

    - Lập hồ sơ môi trường và đấu thầu: Tháng 02/2025.

    - Đấu thầu và khởi công: Tháng 02/2025 - 02/2027.

    - Nghiệm thu giai đoạn 1: Tháng 03/2027.

    - Hoàn thành và đưa vào vận hành: Tháng 04/2027.

    Trên đây là thông tin về "Tiến độ xây dựng Dự án Thủy điện Cốc Rế 2 (Tuyên Quang)".

    Thông tin Dự án Thủy điện Cốc Rế 2 tại tỉnh Tuyên Quang

    Tiến độ xây dựng Dự án Thủy điện Cốc Rế 2 (Tuyên Quang) (Hình từ Internet)

    Quy mô và công suất của Dự án Thủy điện Cốc Rế 2 (Tuyên Quang)

    Căn cứ điểm b khoản 1.1.5 Mục 1.1 Chương 1 Báo cáo đánh giá tác động môi trường Dự án Thủy điện Cốc Rế 2 (trang 60) có nêu về quy mô và công suất của Dự án Thủy điện Cốc Rế 2 như sau:

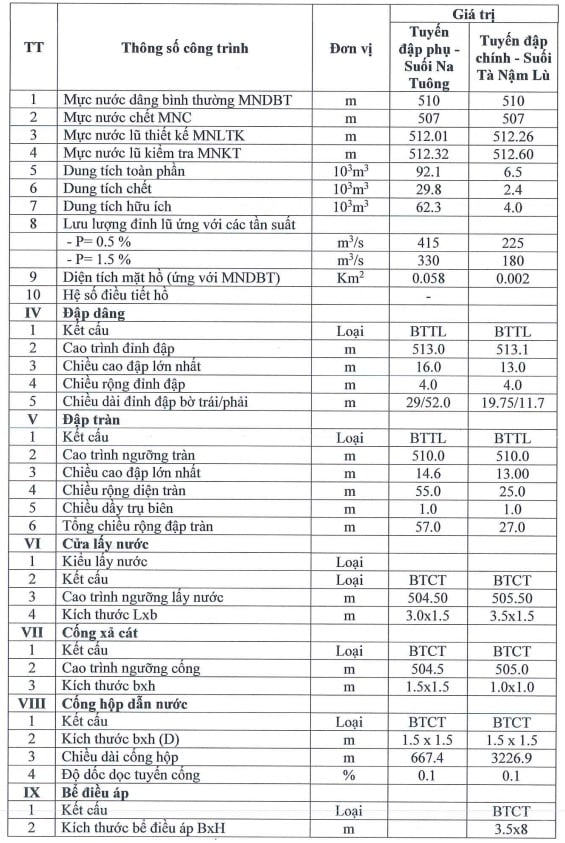

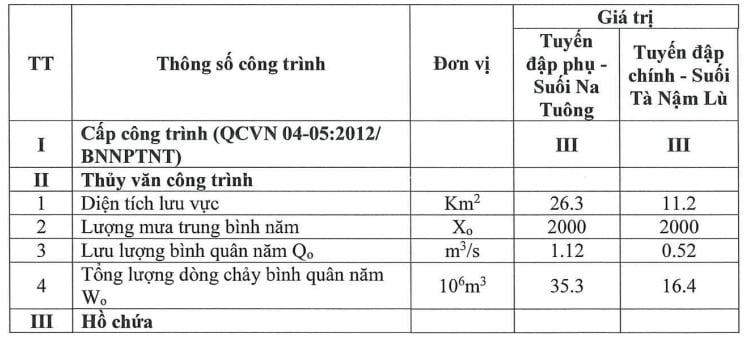

    * Các hạng mục công trình chính của Dự án thủy điện Cốc Rế 2:

    - Tuyến đập chính suối Tà Nậm Lù gồm: Đập không tràn kết cấu bê tông trọng lực; Đập tràn tự do; Cống xả cát và Cửa lấy nước, hồ chứa dung tích 6.500 m³.

    - Tuyến năng lượng bao gồm: Kênh hộp dẫn nước có áp; Xiphông dẫn nước có áp; Bể điều áp; Đường ống áp lực; Nhà máy thuỷ điện kiểu hở; Kênh xả hạ lưu của nhà máy thủy điện và Trạm phân phối 35KV.

    - Tuyến phụ suối Na Tuông (BS1) gồm: Đập không tràn kết cấu bê tông trọng lực; Đập tràn tự do; Cống xả cát; Cửa lấy nước và Kênh hộp thông hồ, hồ chứa 92.100 m³.

    - Đầu mối thu nước suối Na Tuông (BS2) gồm: Hố thu nước dạng Chiron; ống dẫn nước có áp.

    - Đường dây 35KV đấu nối nhà máy thủy điện Cốc Rế 2.

    - Phục vụ thi công các hạng mục công trình chính có các công trình phụ trợ: đường thi công kết hợp vận hành, bãi thải và các công trình phụ trợ khác.

    * Công suất dự án:

    - Công suất lắp máy: 5,5 MW.

    - Điện lượng bình quân nhiều năm: E0 = 19,01 triệu kW.

    Các công trình và biện pháp thu gom xử lý nước thải sinh hoạt của Dự án Thủy điện Cốc Rế 2 (Tuyên Quang)

    Theo khoản 5.4.1.1 Mục 5 Phần Mở đầu Báo cáo đánh giá tác động môi trường Dự án Thủy điện Cốc Rế 2 (trang 40) thì nước thải sinh hoạt của Dự án sẽ được thu gom và xử lý theo phương pháp sinh học bằng hệ thống bể tự hoại. Cụ thể:

    - Trong giai đoạn chuẩn bị: Bố trí 02 nhà vệ sinh di động kích thước 260 x 270 x 135 cm (C x R x S) tại khu vực tuyến đập và khu vực nhà máy.

    - Trong giai đoạn thi công xây dựng:

    + Nước thải tại các khu vực bếp ăn, tắm giặt của công nhân: được gom vào bồn xử lý nước thải sinh hoạt.

    + Nước thải sinh hoạt được thu gom và xử lý tại 02 nhà vệ sinh di động kích thước 260 x 270 x 135 cm (C x R x S) tại các khu vực công trường và 02 bồn xử lý nước thải công suất 10m³/ngày. đêm tại khu nhà ở công nhân.

    - Giai đoạn vận hành:

    + Xây dựng nhà vệ sinh tự hoại 3 ngăn, thể tích 6m³ và xây dựng hệ thống xử lý nước thải sinh hoạt 4m³/ngày đêm ở khu nhà máy để xử lý nước thải sinh hoạt.

    + Nước thải từ bể tự hoại sau khi qua bể lắng, bể lọc đảm bảo theo QCVN 14:2025/BTNMT Cột B trước khi xả vào các nguồn tiếp nhận.

    - Nguồn tiếp nhận: Sông Chảy
