Tiến độ dự án The Metropolitan Bắc Giang tháng 07/2025 chi tiết
Mua bán nhà đất trên toàn quốc
Nội dung chính
Tiến độ dự án The Metropolitan Bắc Giang tháng 07/2025 chi tiết
Dự án The Metropolitan Bắc Giang hay còn được gọi là Khu đô thị phía Bắc xã Đồng Sơn, TP. Bắc Giang nằm tại Xã Đồng Sơn (TP. Bắc Giang) & xã Tiền Phong (huyện Yên Dũng) do Công ty Cổ phần Đầu tư 379 làm chủ đầu tư.
Dự án có diện tích khoảng 13,857 ha với tổng quy mô dự án khoảng 279 sản phẩm, các loại hình sản phẩm chủ yếu bao gồm 226 lô đất nền, 53 căn shophouse (xây thô, hoàn thiện mặt ngoài) và khu đất hỗn hợp cao tầng (chung cư 15 tầng).
Tính đến tháng 7/2025, theo ghi nhận tại công trường hiện các phân khu của dự án đang được thi công đúng tiến độ, bám sát với kế hoạch, cụ thể như sau:
- Phân khu The Zurich hiện đã chính thức cất nóc và hoàn thiện xong phần thô bên ngoài. Dự kiến, những căn hộ đầu tiên tại đây sẽ được bàn giao ngay trong tháng 8/2025,
- Phân khu The Paris đã hoàn tất thi công phần móng và hiện đang triển khai xây dựng các tầng đầu tiên, phân khu The Paris được kỳ vọng sẽ bứt tốc trong thời gian tới, hướng đến mục tiêu bàn giao vào Quý I/2027.
- Phân khu The London đang ghi nhận tiến độ ổn định với toà LD1 hiện đã thi công tới tầng 10, trong khi hai toà LD2 và LD3 cũng đang lần lượt hoàn thiện đến tầng 6.
- Phân khu The Beverly đang bước vào giai đoạn thi công từ tầng 20 đến tầng 30.
Dưới đây là hình ảnh tiến độ dự án The Metropolitan Bắc Giang tháng 07/2025 chi tiết:

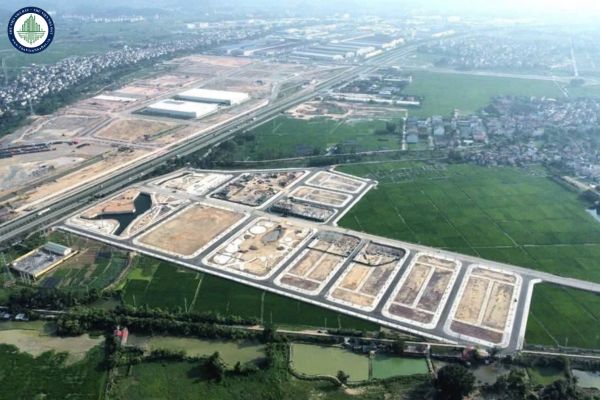

(Hình từ Internet)

(Hình từ Internet)

(Hình từ Internet)

Tiến độ dự án The Metropolitan Bắc Giang tháng 07/2025 chi tiết (Hình từ Internet)
Tổng quan dự án The Metropolitan Bắc Giang
Dưới đây là thông tin tổng quan dự án The Metropolitan Bắc Giang:
| Hạng mục | Thông tin chi tiết |
|---|---|
| Tên dự án | Khu số 1 – Khu đô thị phía Bắc xã Đồng Sơn, TP. Bắc Giang |
| Tên thương mại | The Metropolitan Bắc Giang |
| Vị trí | Xã Đồng Sơn (TP. Bắc Giang) & xã Tiền Phong (huyện Yên Dũng) |
| Chủ đầu tư | Công ty Cổ phần Đầu tư 379 |
| Diện tích quy hoạch | 13.857 ha |
| Mật độ xây dựng | 28,8% |
| Tổng quy mô dự án | 279 sản phẩm |
| Loại hình sản phẩm | - 226 lô đất nền - 53 căn shophouse (xây thô, hoàn thiện mặt ngoài) - Khu đất hỗn hợp cao tầng (chung cư 15 tầng) |
| Shophouse | 53 căn Diện tích: 95 – 126 m² |
| Đất nền | 226 lô Diện tích: 85 – 90 – 100 m² |
| Pháp lý | Sổ đỏ – sở hữu lâu dài |
